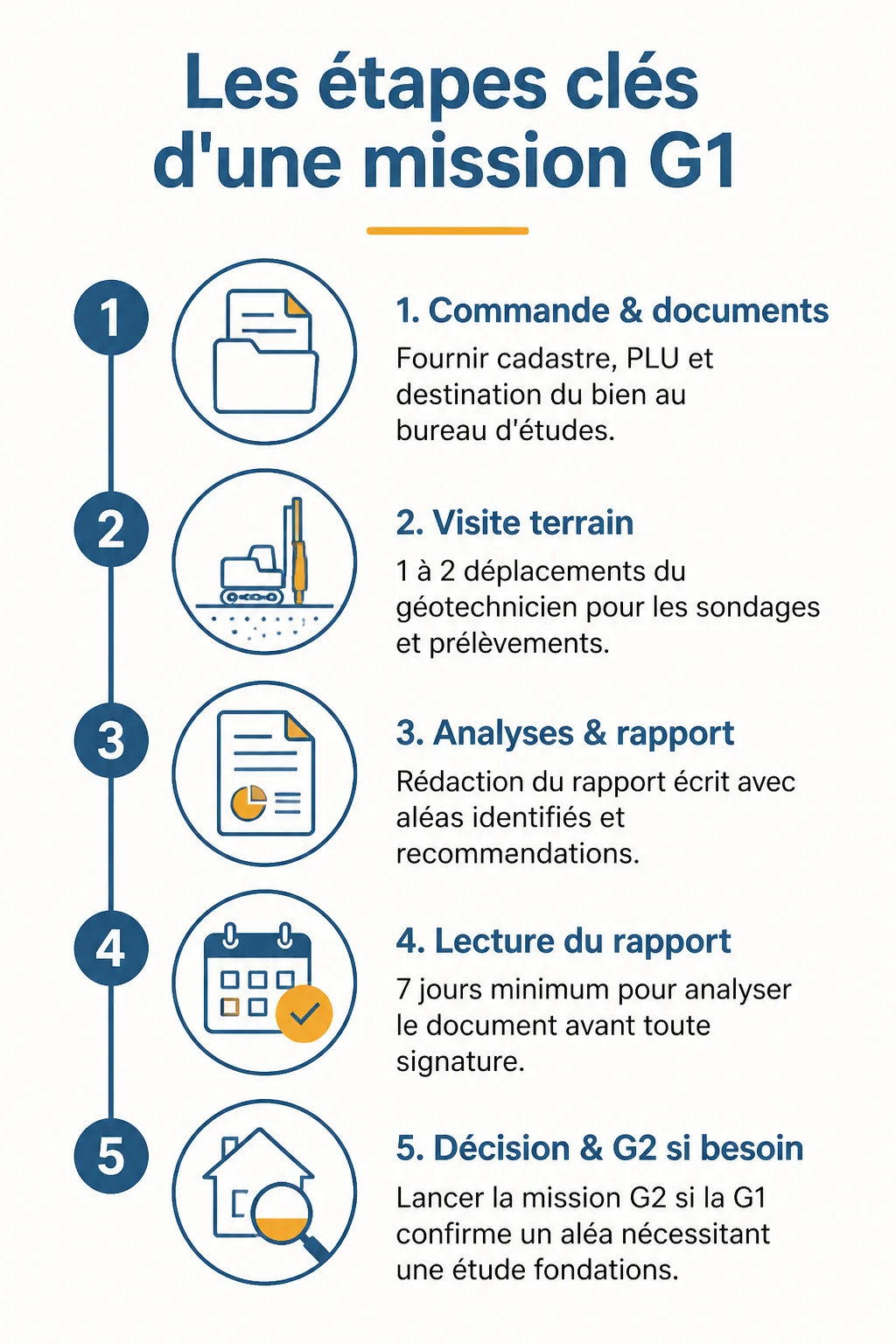

Temps de lecture estimé : 10 minutes
Points clés à retenir
- La G1 identifie les risques du sol mais ne dimensionne pas les fondations
- Budget courant : 500 à 1 500 € selon la taille et la complexité du terrain
- Délai : 1 à 3 semaines ; à commander dès la promesse de vente
- Ne jamais confondre G1 (reconnaissance) et G2 (étude de fondations complète)
- Lisez le rapport 7 jours avant toute signature pour garder une marge de manœuvre
Comprendre l’étude de sol G1
Définition simple et cadre d’usage
L’étude de sol G1 est une mission géotechnique préliminaire. Son objectif : donner une première lecture du sous-sol d’une parcelle avant toute transaction ou construction. Elle ne dimensionne pas les fondations — c’est le rôle de la G2 — mais elle identifie les risques potentiels qui conditionneront tout le reste.
Le livrable est simple : un rapport écrit qui synthétise les analyses réalisées sur le terrain et formule des recommandations générales. Sur les missions les plus basiques, cela peut se limiter à 0 à 3 sondages selon la configuration du terrain. Rien de spectaculaire, mais ce document peut changer radicalement la valeur d’un bien ou les conditions d’un permis.
Différence avec les autres études de sol
Le vocabulaire géotechnique est source de confusion. On retient l’essentiel : il existe 2 missions principales, la G1 et la G2, et elles n’ont pas le même rôle.
La G1 est une mission de reconnaissance. Elle évalue les aléas géotechniques d’un site (risque d’argile gonflante, de cavités, de remblais instables) sans entrer dans le dimensionnement. La G2, elle, est une mission d’étude et de suivi. Elle prescrit des solutions techniques pour les fondations et accompagne le chantier. Le piège classique, c’est de croire qu’une G1 suffit pour construire : elle ne suffit jamais seule.
Cas où elle devient pertinente
Une étude G1 s’impose avant une vente de terrain, avant un achat immobilier en zone à risque, ou comme premier filtre avant de lancer des études plus poussées. Sur le terrain, on voit souvent des acheteurs qui la découvrent au moment de la signature de compromis, alors qu’elle aurait dû être commandée bien en amont.

Quand faut-il la demander
Vente d’un terrain ou d’un bien
Depuis 2020, la loi ELAN a rendu obligatoire la fourniture d’une étude géotechnique préalable (de type G1) lors de la vente d’un terrain non bâti constructible situé en zone exposée au retrait-gonflement des argiles. Le vendeur supporte cette obligation. Si l’étude n’est pas fournie, l’acquéreur peut s’en prévaloir.
Hors obligation légale, une G1 fournie lors d’une vente rassure l’acheteur et accélère la transaction. Les chiffres ne mentent pas : les sinistres liés au retrait-gonflement des argiles génèrent des dommages allant de 3 000 à 1 500 000 € selon la littérature assurantielle française. Ce n’est pas un détail.
Projet de maison individuelle
Pour un constructeur de maisons individuelles ou un maître d’ouvrage en auto-promotion, la G1 est la première brique du dossier technique. Elle conditionne le choix du type de fondations, l’estimation du surcoût éventuel et la faisabilité financière réelle du projet.
Zones à risque géotechnique
La cartographie officielle des zones à risque (argiles, karst, anciennes mines, zones inondables) est accessible via Géorisques. Dès qu’une parcelle se trouve en zone exposée, même si la loi n’impose pas encore d’étude formelle, la commander reste la décision la plus prudente. À l’usage, ça change la donne : j’ai vu des projets entiers requalifiés à la baisse après découverte d’une couche d’argile non anticipée.
Risques d’oubli ou de retard
Commander l’étude trop tard. Après signature du compromis, voire après dépôt du permis. Crée des situations inconfortables. Le délai d’obtention varie généralement entre 1 et 3 semaines, mais peut s’allonger selon la charge du bureau d’études et la complexité du terrain. Attendre la dernière minute, c’est prendre le risque de bloquer une transaction ou de reporter un dépôt de permis.
Que contient le rapport G1
Analyse du terrain et des aléas

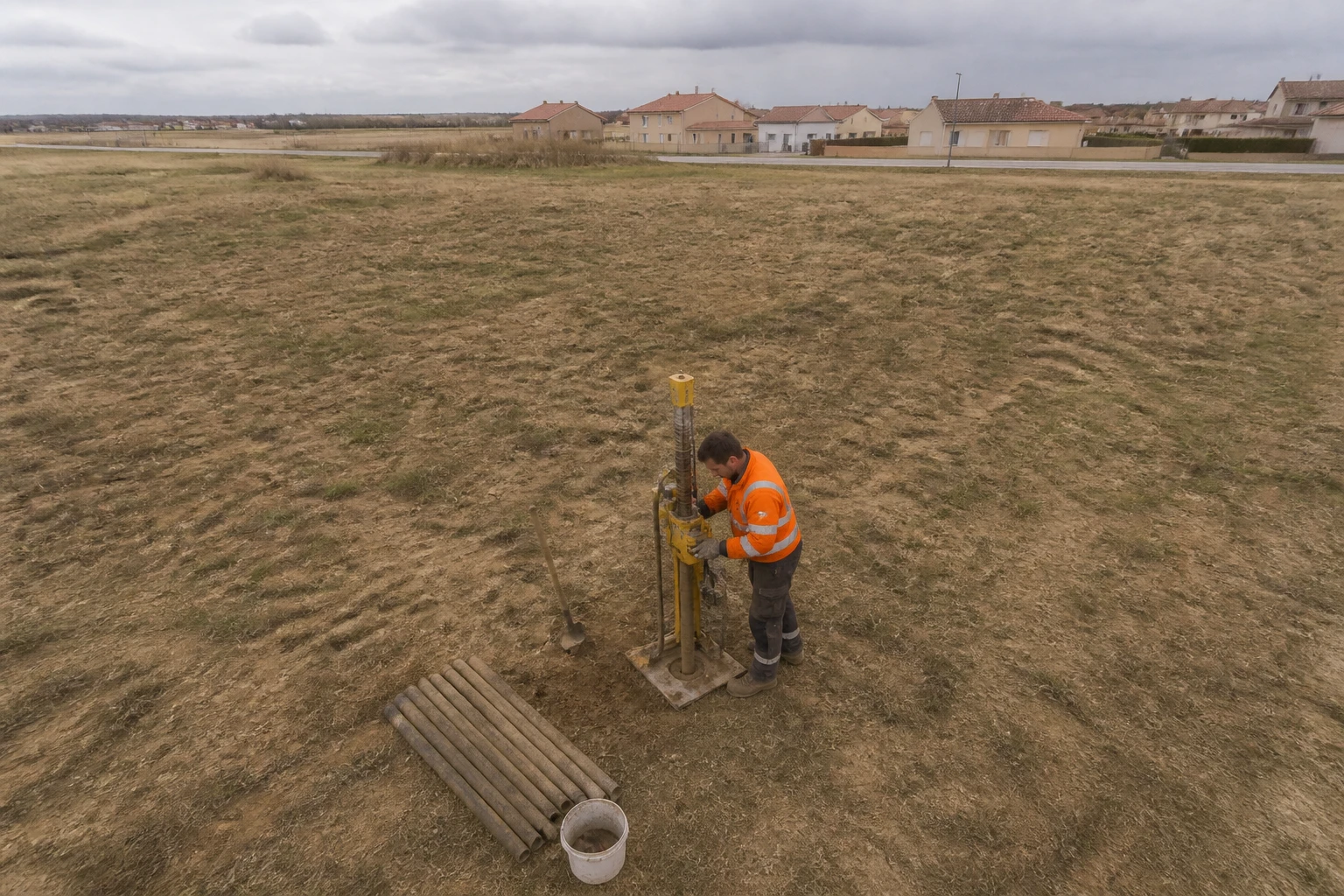

Un rapport G1 bien construit couvre plusieurs points : la nature des sols en surface et en profondeur (via des sondages manuels ou mécaniques), le niveau de la nappe phréatique si accessible, les aléas géotechniques identifiés (retrait-gonflement, instabilité de pente, présence de remblais) et le contexte géologique général de la zone.
Les sondages sont parfois très limités. Sur un terrain de 50 à 150 m², une mission simple peut se contenter de prélèvements de surface et d’une consultation des données géologiques existantes. Le rapport inclut aussi une analyse documentaire (BRGM, Géorisques, PLU).
Limites de la mission G1
C’est là que beaucoup se trompent. La G1 ne prescrit pas de fondations. Elle ne calcule rien. Elle dit : “ce terrain présente tel type d’aléa, il faudra approfondir avec une G2 avant de construire.” Avant de signer quoi que ce soit, lisez bien la section “recommandations” du rapport — c’est elle qui détermine si une étude complémentaire est inévitable.
Exploitation par le constructeur ou le maître d’ouvrage
Le rapport G1 doit être transmis au bureau d’études qui réalisera la G2, et au constructeur ou à l’architecte. Il sert de point de départ à leur propre analyse. Un constructeur sérieux ne commencera jamais l’étude des fondations sans avoir pris connaissance du rapport géotechnique préliminaire. Si le vôtre ne vous le demande pas, posez la question.
Pour visualiser le déroulé concret d’une mission G1 expliqué par un géotechnicien, cette vidéo de la chaîne David Lacalle détaille chaque étape sur le terrain :
Prix et facteurs qui font varier le coût
Fourchettes de prix observées
Le budget d’une étude de sol G1 standard se situe le plus souvent entre 500 et 1 500 € pour une parcelle de taille courante. C’est ce que j’observe sur les devis que mes clients me soumettent depuis plusieurs années. Les écarts s’expliquent par plusieurs variables, pas par des marges arbitraires.
Pour des terrains plus vastes ou des missions impliquant des sondages mécaniques poussés, le coût au m² peut varier entre 30 et 80 € par m² selon la complexité.
Surface, localisation et complexité du terrain
| Facteur | Impact sur le prix | Ordre de grandeur |
|---|---|---|
| Terrain standard (zone urbaine plate) | Faible | 500 – 800 € |
| Terrain en zone argileuse identifiée | Modéré | 700 – 1 100 € |
| Terrain en pente ou accès difficile | Élevé | 900 – 1 500 € |
| Zone karstique ou ancienne activité industrielle | Très élevé | 1 200 € et au-delà |
Prestations incluses ou non
Un devis G1 peut inclure ou exclure plusieurs éléments : le déplacement sur site, le nombre de sondages réalisés, la consultation de bases de données géologiques, et la rédaction d’un rapport de synthèse structuré. Vérifiez systématiquement si le prix inclut 1 ou 2 visites sur site, car certains bureaux facturent les déplacements additionnels en sus.
Comment comparer les devis
Une règle simple que j’applique systématiquement : demandez toujours au moins trois devis. Comparez le nombre de sondages prévu, la méthode d’investigation (tarière manuelle, pénétromètre, sondage carotté), et le délai de remise du rapport. Un devis au prix le plus bas avec deux sondages sur un terrain argileux vaut moins qu’un devis 30 % plus cher avec quatre points de mesure.
Délais, validité et livraison du rapport
Temps moyen avant obtention
Le délai courant s’étale entre 1 et 3 semaines après la visite sur site. Ce délai couvre le déplacement du géotechnicien, les analyses en laboratoire si des prélèvements ont été réalisés, et la rédaction du rapport. En période chargée (printemps, début d’automne), certains bureaux d’études affichent des délais de 4 à 6 semaines.
Durée de validité selon le contexte
La G1 ne dispose pas d’une durée de validité réglementaire stricte, mais son utilité se dégrade avec le temps. Si des travaux de terrassement voisins, des épisodes de sécheresse intense ou des remblaiements ont eu lieu depuis la mission, les données peuvent être partiellement obsolètes. Dans le cadre d’une vente, un rapport de plus de 3 à 5 ans mérite d’être rafraîchi ou au moins commenté par un géotechnicien.
Éléments qui allongent le délai
Plusieurs situations rallongent l’attente : terrain avec végétation dense nécessitant un défrichage avant sondage, accès difficile exigeant une coordination avec le propriétaire, demande d’analyses laboratoire supplémentaires (granulométrie, teneur en eau), ou simplement un carnet de commandes chargé chez le prestataire. Anticipez ces aléas si votre calendrier de transaction ou de dépôt de permis est serré.
Comment choisir un bureau d’études
Certifications et assurances
Un bureau d’études géotechniques sérieux dispose d’une assurance responsabilité civile professionnelle adaptée, et ses ingénieurs sont souvent membres de l’AFPS ou de l’AIGI. La certification OPQIBI (notamment la qualification 0801 pour les études géotechniques) est un indicateur fiable de compétence reconnue. Demandez toujours une preuve de certification avant de signer.
Expérience locale et méthode employée
Un bureau qui travaille régulièrement dans votre département connaît déjà la géologie locale, les zones à risque identifiées et les particularités des terrains de la région. C’est un avantage concret : il sait où chercher, quelles données consulter et quels aléas surveiller en priorité. Sur le terrain, on voit souvent la différence entre un rapport générique et un rapport ancré dans la réalité locale.
Pièges à éviter avant de signer
Méfiez-vous des devis sans visite préalable du site. Un géotechnicien qui chiffre sans avoir vu le terrain ne peut pas évaluer sérieusement les contraintes d’accès, la végétation, ou la présence de constructions voisines susceptibles d’influer sur les résultats.
Autre point : lisez les exclusions dans le contrat. Certains prestataires limitent leur responsabilité aux seules données produites pendant la mission, sans engagement sur leur exploitation par des tiers. Ce n’est pas forcément problématique, mais ça doit être su avant la signature.
Erreurs fréquentes à éviter
Confondre G1 et étude complète
C’est l’erreur la plus répandue. Un acquéreur reçoit une G1 fournie par le vendeur, et croit que le travail géotechnique est terminé. Il ne l’est pas. La G1 dit “ce terrain présente tel risque”. La G2 dit “voici comment construire sur ce terrain pour l’assumer”. Les deux sont nécessaires avant de couler des fondations.
Un constructeur qui vous propose de démarrer sans G2 alors que la G1 a identifié des argiles expansives ou des remblais anciens : refusez. Ce n’est pas une économie, c’est un report du problème.
Sous-estimer l’impact du sol sur le projet
Les chiffres parlent d’eux-mêmes. Une maison individuelle sur sol argileux non traité peut subir des dommages de 3 000 à 1 500 000 € sur sa durée de vie, selon la sévérité des cycles de retrait-gonflement. La garantie décennale couvre les dommages qui compromettent la solidité de l’ouvrage. Mais encore faut-il qu’un sinistre survienne pour qu’elle joue. Mieux vaut ne jamais en avoir besoin.
Acheter trop vite sans lecture du rapport
Avant de signer quoi que ce soit, accordez-vous au moins 7 jours pour lire le rapport et, si possible, le faire commenter par un professionnel indépendant. Je le répète : un rapport G1 remis la veille d’une signature, que personne n’a eu le temps d’analyser, n’offre aucune protection réelle. C’est un document à comprendre, pas à cocher.
Préparer sa demande pour gagner du temps
Documents utiles à fournir
Pour que le bureau d’études travaille efficacement dès le premier contact, préparez les éléments suivants :
- Le plan cadastral de la parcelle (disponible sur cadastre.gouv.fr)
- Le PLU ou le règlement de zone applicable
- Toute étude géotechnique antérieure sur le terrain ou les parcelles voisines
- Les informations sur la destination du bien (maison individuelle, extension, immeuble)
- La date souhaitée pour la remise du rapport si vous avez des contraintes calendaires
Questions à poser au géotechnicien
Ne vous contentez pas d’attendre le rapport. Posez ces questions lors du premier échange :
- Combien de sondages prévoyez-vous sur cette parcelle ?
- Des analyses laboratoire sont-elles incluses dans le devis ?
- Le rapport inclura-t-il des recommandations sur le type de fondations à envisager ?
- Une G2 sera-t-elle nécessaire au vu des premiers éléments ?
- Quel est le délai garanti de remise du rapport ?
Bon réflexe avant achat ou dépôt de permis
Concrètement, voilà ce que je ferais à votre place : commandez la G1 dès la signature de la promesse de vente, pendant le délai de rétractation légal. Vous avez généralement 10 jours de rétractation, puis le temps de la condition suspensive de financement. C’est la fenêtre idéale pour lancer l’étude et recevoir le rapport avant que la vente soit définitivement engagée. L’étude de sol G1 est le premier verrou technique d’un projet : le passer trop tard, c’est perdre toute marge de manœuvre.
